滋賀オフィス施工状況⑪(屋根下地取付)

query_builder 2026/09/21
ブログ

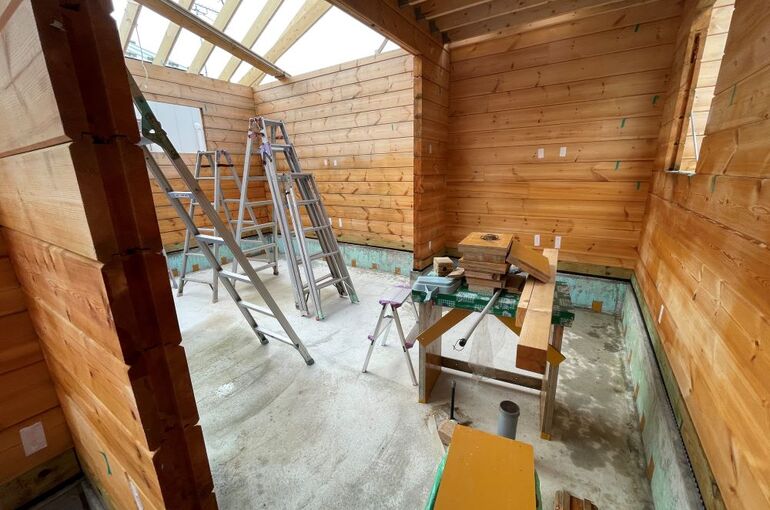

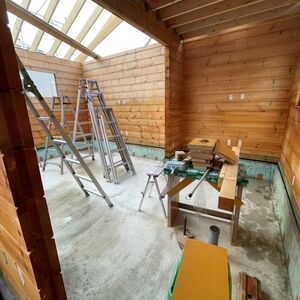

01

2026年9月20日(日)

屋根下地完了しました。

 足場設置、屋根下地材搬入完了。

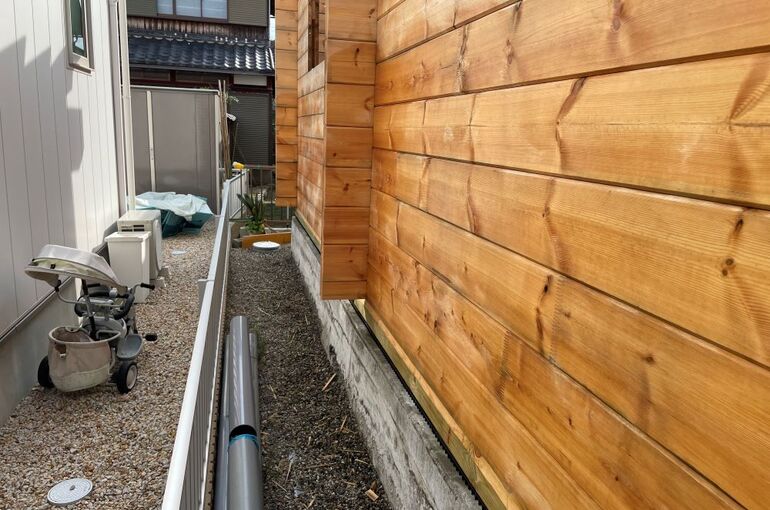

防蟻処理 床より1m塗装完了 。

9月中に屋根まで完了したい!

  (^▽^)/

ーーーーーーーーーーーーーーーーーーーーーーーーーーーー

 9月12日(土)

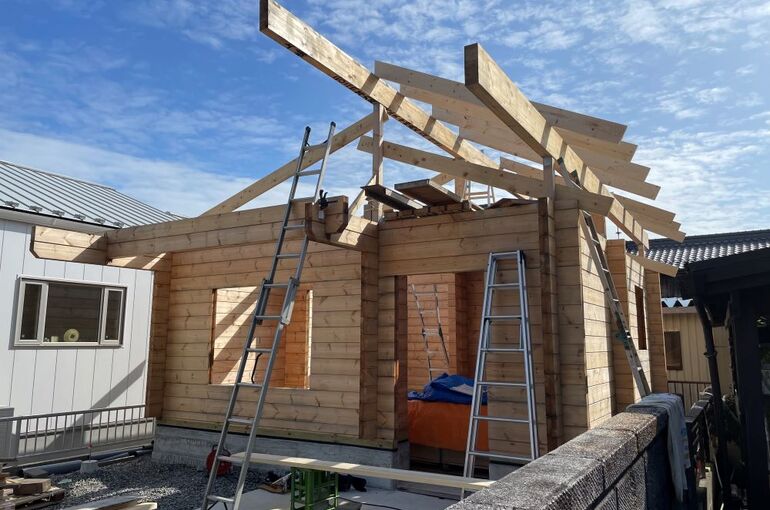

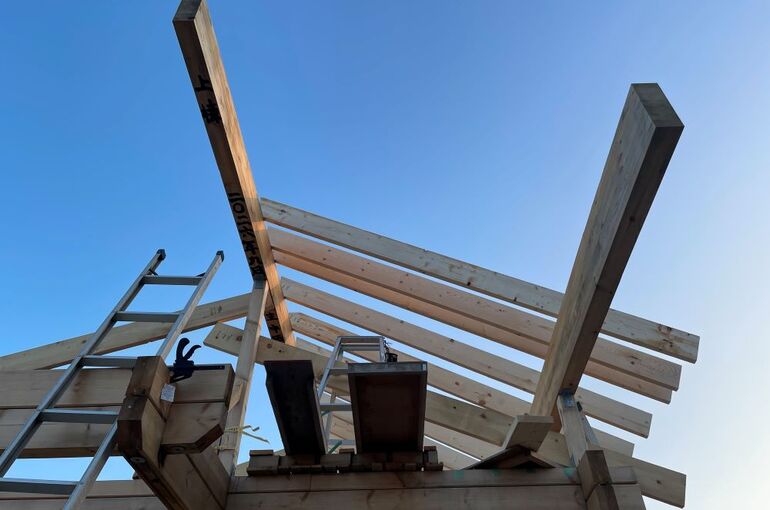

垂木設置開始。

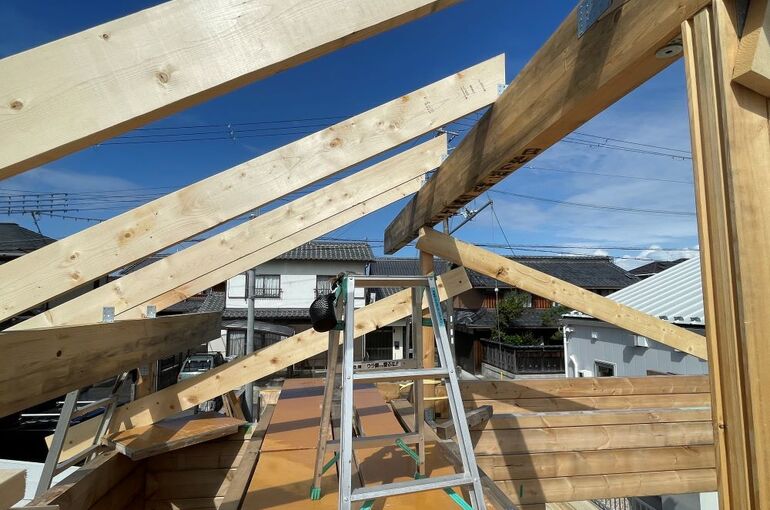

02

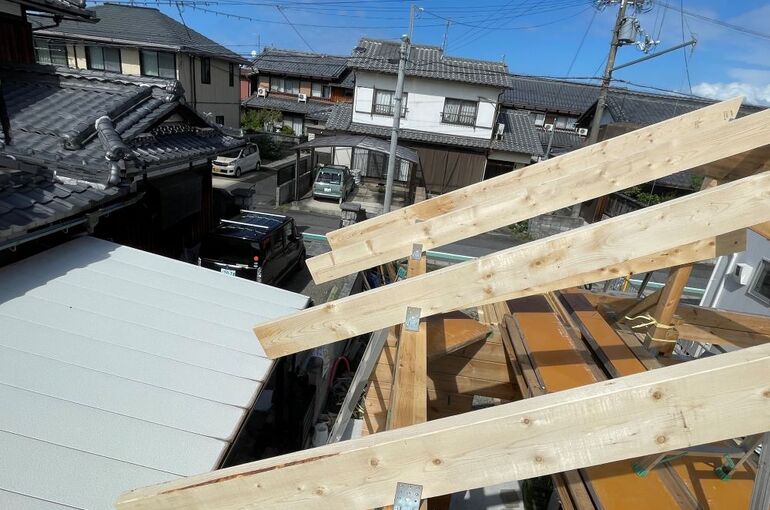

03

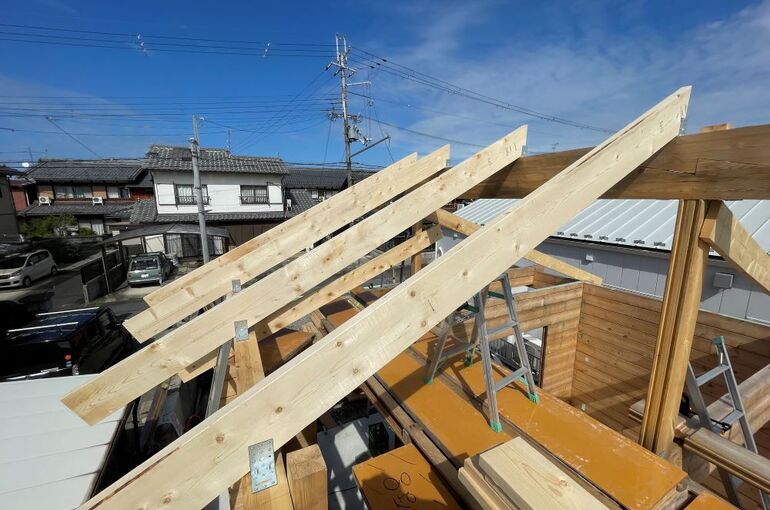

04
05
06

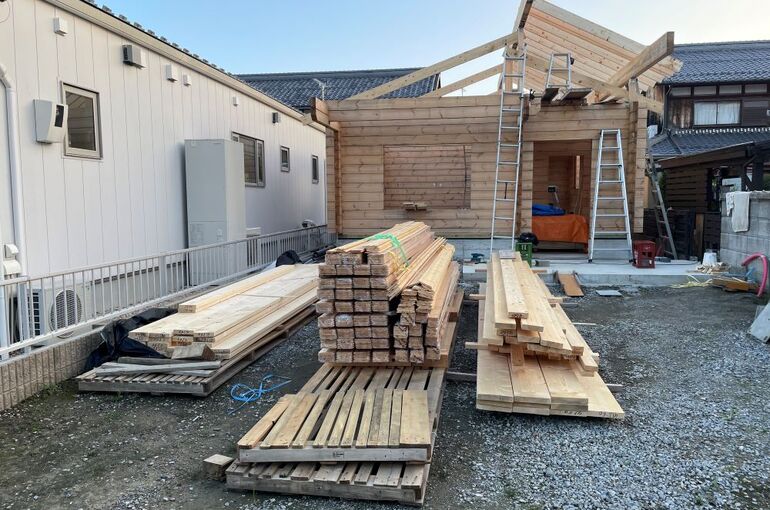

07

 9月13日(日)

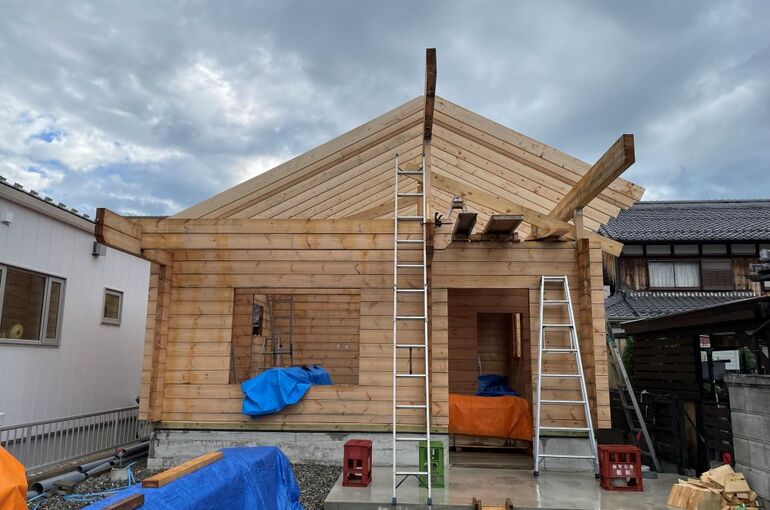

垂木設置完了

10

 9月14日(月)

屋根下地合板架台設置完了

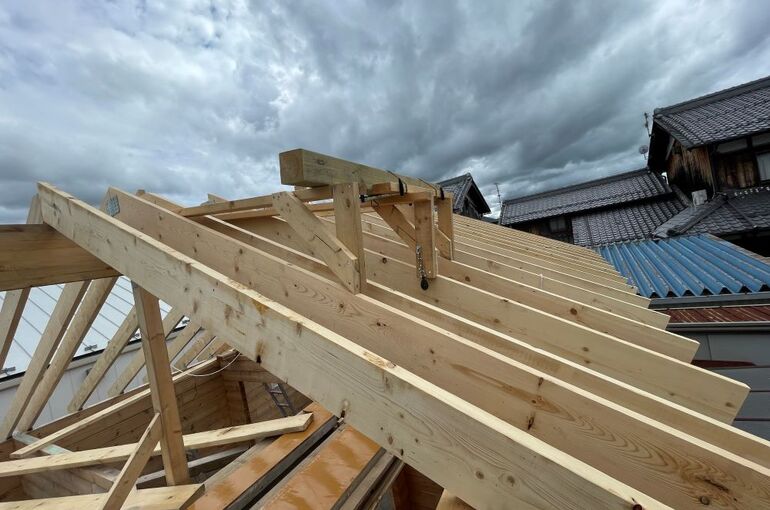

11
12

 9月17日(木)

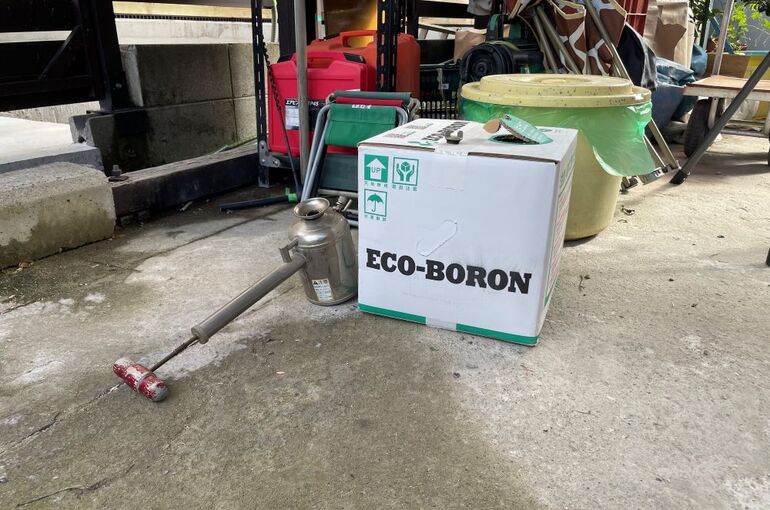

1回目防蟻塗装置完了

20

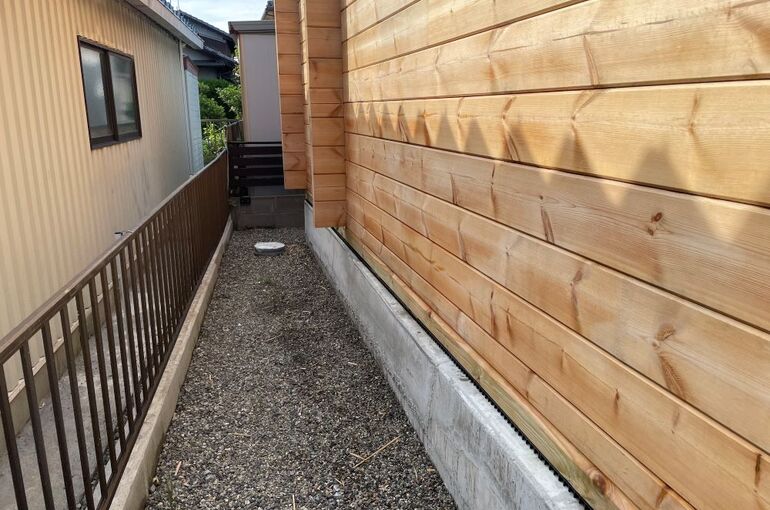

21
22

 9月18日(金)

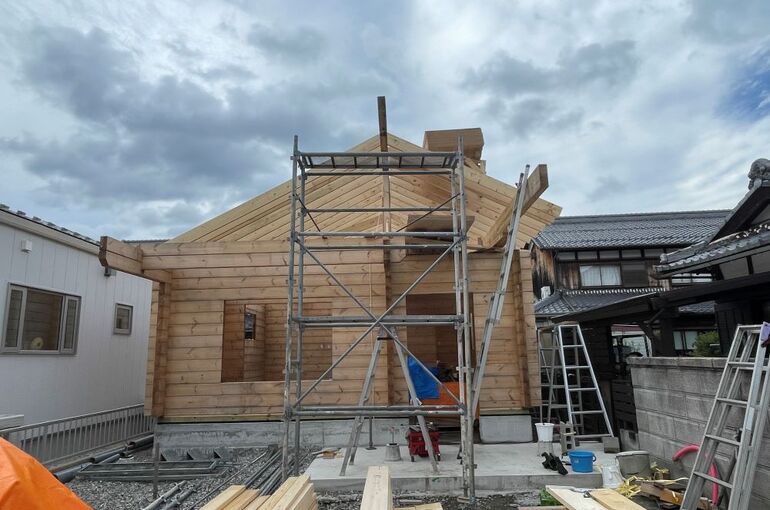

南側へ鋼管足場設置完了

株式会社小漆間工業様のご厚意により

無償提供して頂きました。

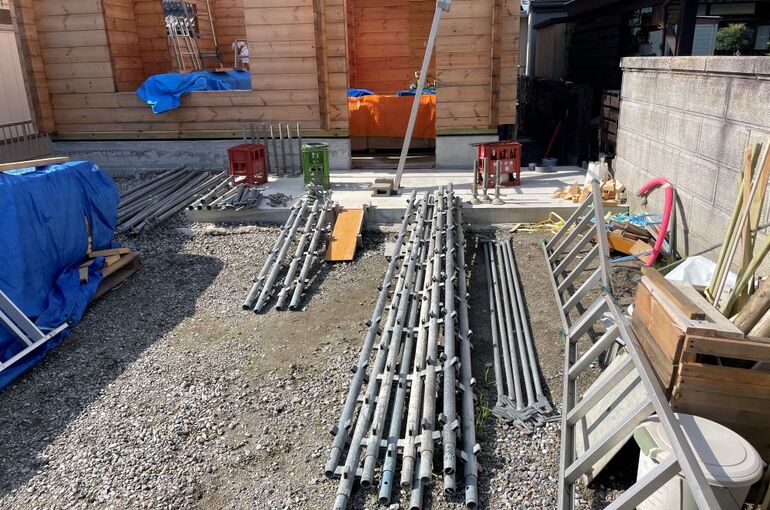

35
36
26

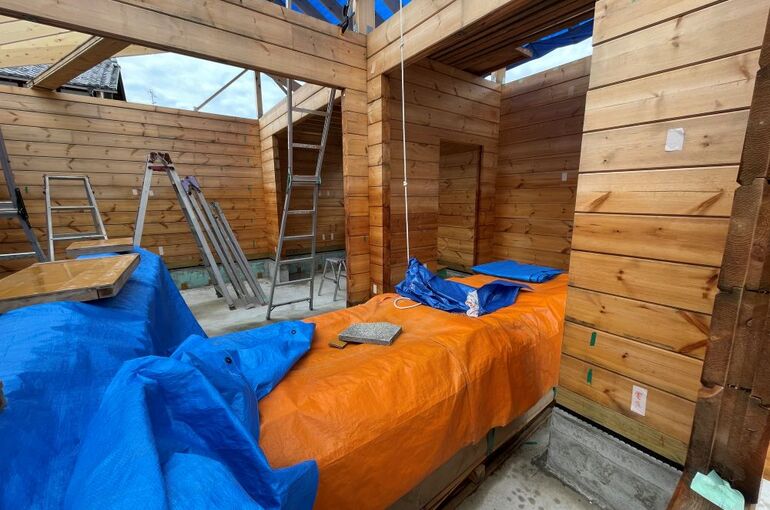

2回目防蟻塗装開始

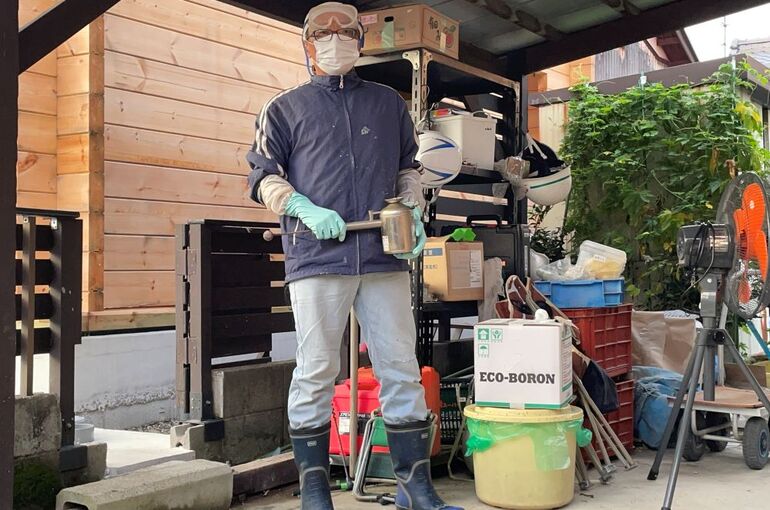

防護眼鏡、防護服着用完了

31

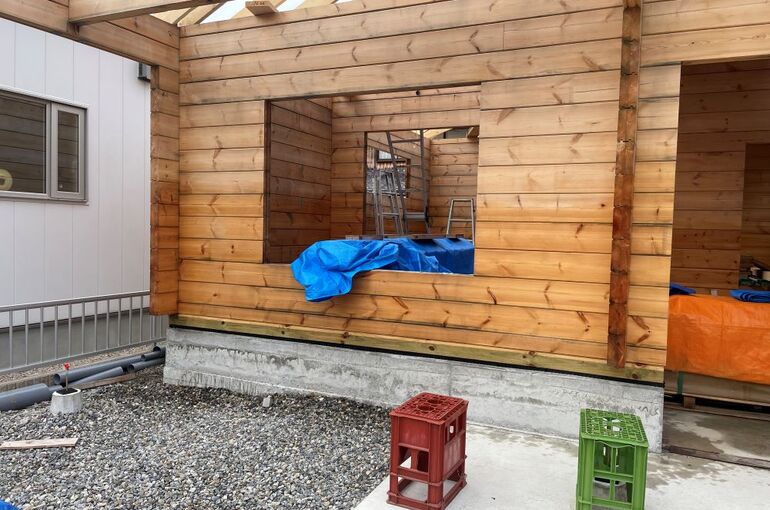

2回目防蟻塗装置完了

32

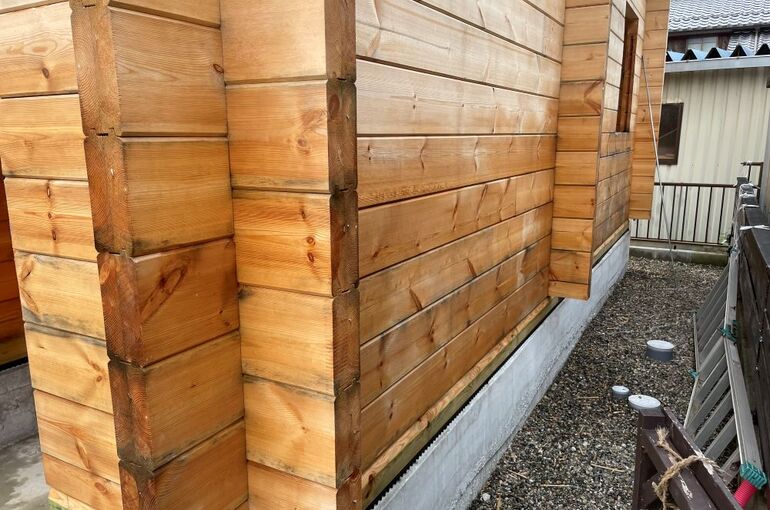

33
34

ダボの打ち間違い発見

急遽、サエラホームに連絡して

3mのロングドリルのレンタル

軒梁を貫通処理

半日かかりでようやく

2.3mの通しボルト設置完了!

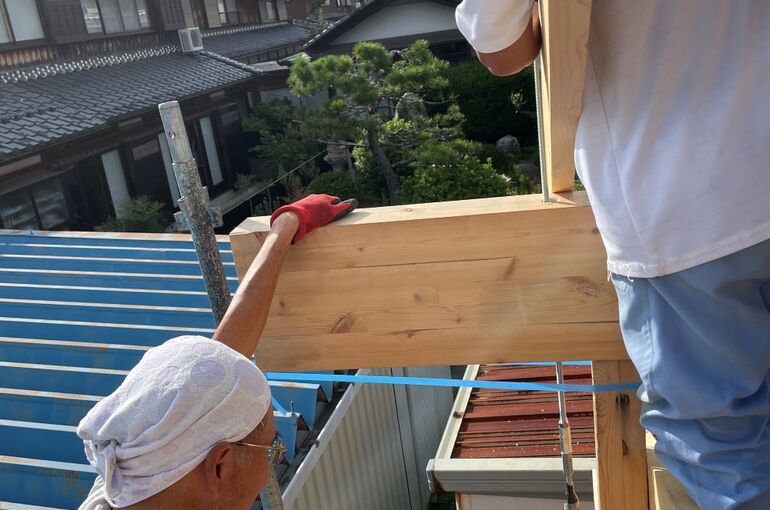

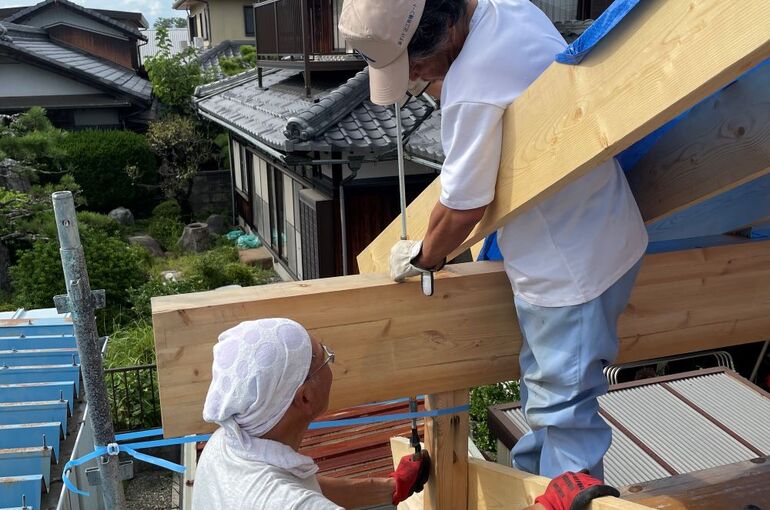

37
38

ロングドリルで穴あけ作業

ーーーーーーーーーーーーーー

 9月19日(土)

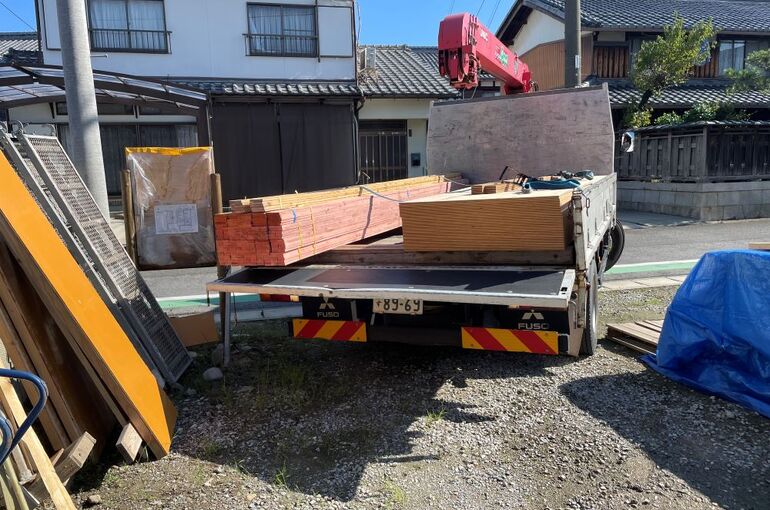

屋根下地搬入完了

(構造用合板12㎜)

ユニックのオペレータさん

お疲れさまでした。

41

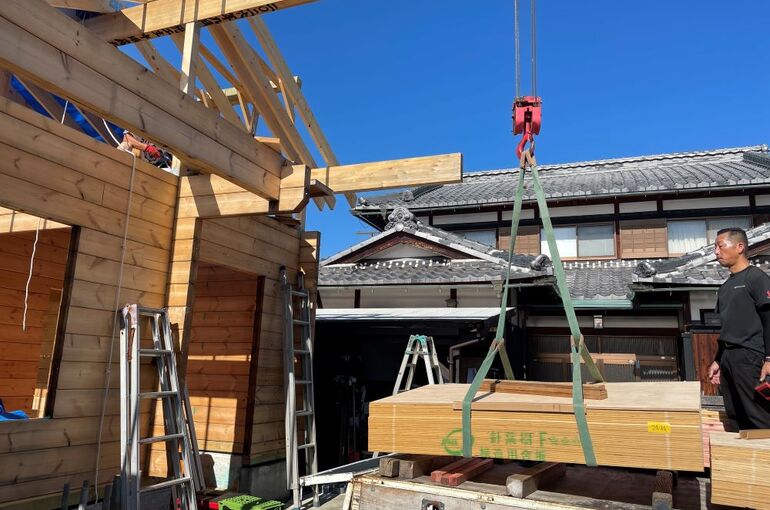

42

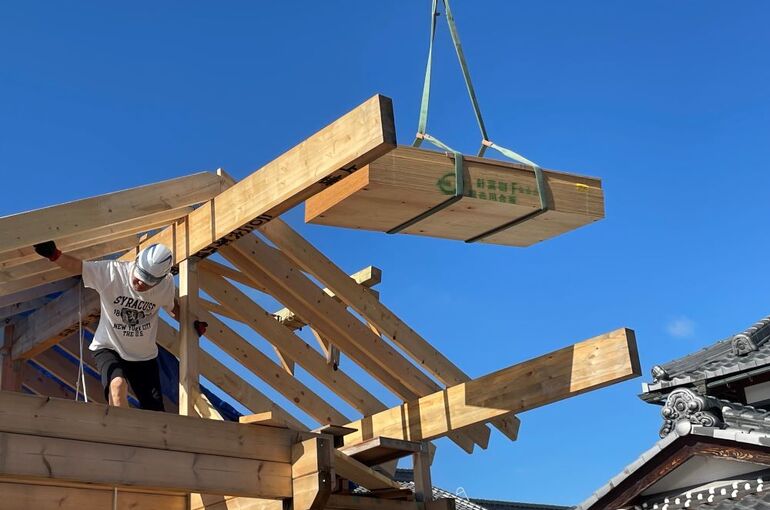

43
45

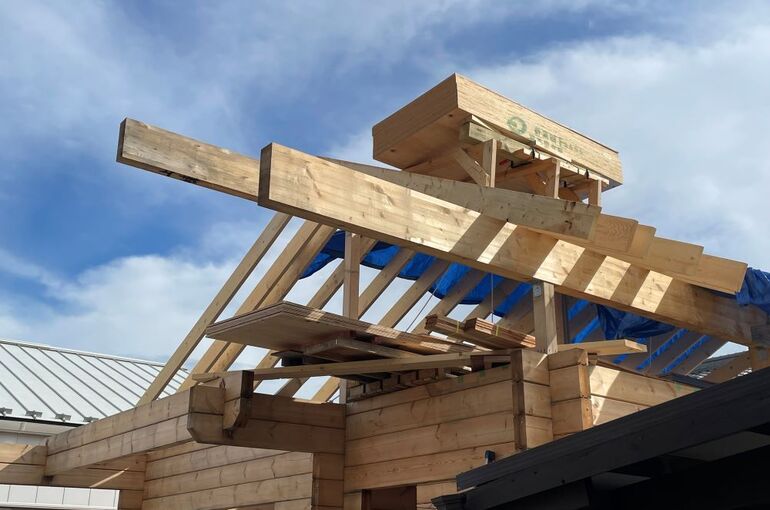

屋根下地合板設置作業

 ーーーーーーーーーーーー

 9月20日(日)

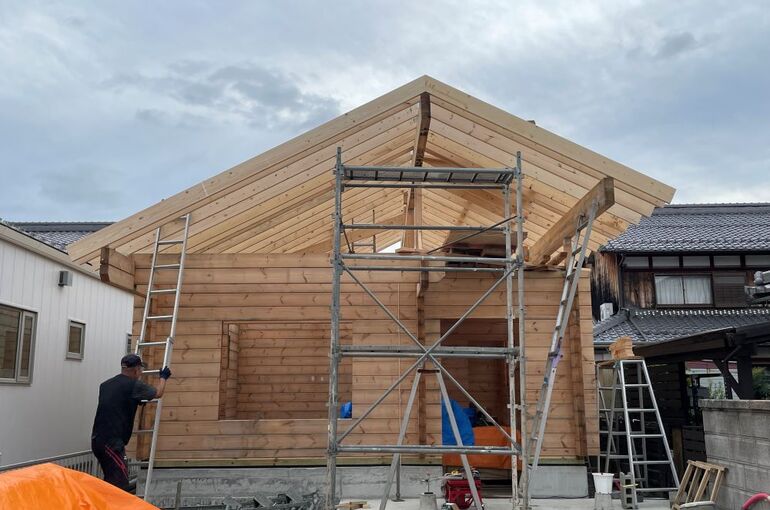

北側妻面へ鋼管足場設置完了

桁側は脚立足場でお願いします。

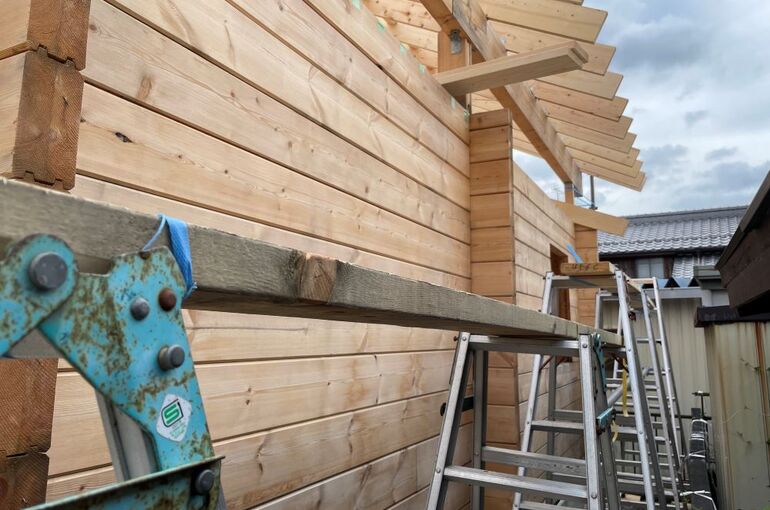

51
52

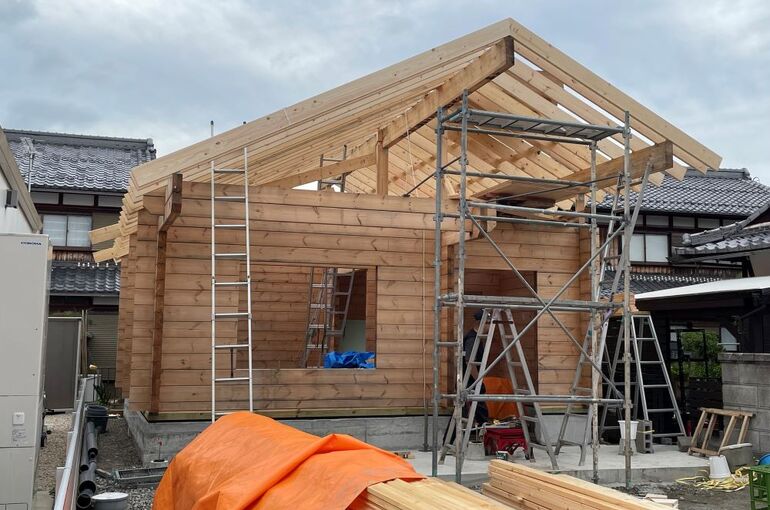

53
54
55

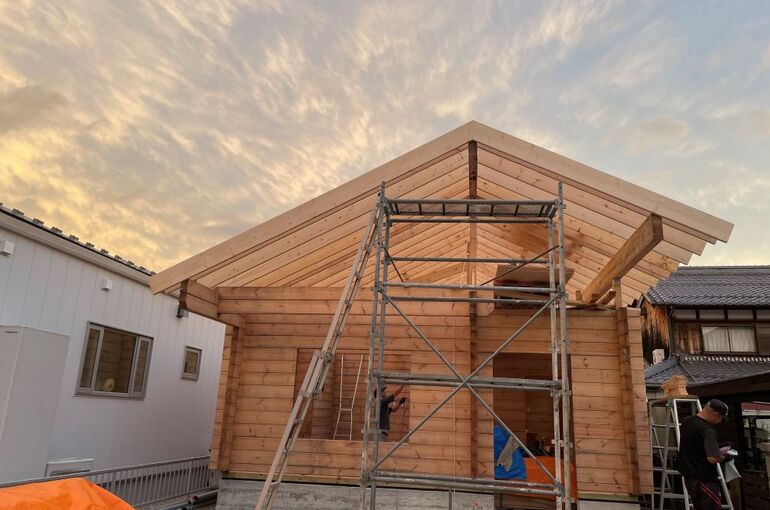

庇部分の垂木と破風取付完了

明日へ続く!

NEW

  • 滋賀オフィス施工状況⑪(屋根下地取付)

    query_builder 2026/09/21
  • 上棟完了 滋賀オフィス施工状況⑩

    query_builder 2026/09/08
  • 滋賀オフィス施工状況⑨(地蔵盆の柱脚コンクリート編)

    query_builder 2026/09/02
  • 滋賀オフィス施工状況⑧(酷暑のログ組編)

    query_builder 2026/08/15
  • 滋賀オフィス施工状況⑦(酷暑のログ組編)

    query_builder 2026/08/14

CATEGORY

ARCHIVE
